2018-06
新闻来源:连镇三分部吴大海 詹乃青 高秀池浏览次数:日期:2018-06-06

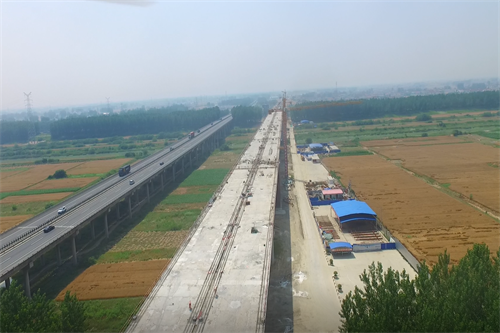

2018年6月4日,连镇三分部苏北灌溉总渠特大桥右线合拢段经过三小时的浇筑,最后一块连续梁顺利合拢,标志着整个连镇铁路三标连续梁工程全部完成。
连镇铁路三标正线长22.85公里,其中连镇三分部正线7.301公里,桥长6.751km;区间路基0.55km。主要工程内容包括:路基、桥涵、接触网支柱基础、电缆槽、防护栅栏、路基附属等工程。
分部自2015年9月份开工,三分部全体参建人员迅速进场,投入到场建及生产工作中。三分部于9月22日完成三标段中心试验室建设验收工作中,10月15日完成搅拌站全部基建工作,11月8日正式投产使用。10月28日分部完成第一根钻孔桩,12月1日完成首个承台,12月20日完成全标段首个墩柱,12月13日完成高压旋喷桩全线首建制工艺性试桩工作。
三分部桥长6.752km,由三线道岔梁、外延梁、四线梁、单双线简支梁、悬灌连续梁、支架连续梁组成,基本包含国内所有常规梁型,可称之为“桥梁博物馆”。为完成桥梁的建设,三分部积极组织队伍,优化施工方案,对于重点及节点工期优先施工,分部施工生产高峰期,各个桥梁工点遍地开花,达到2000多人同时作业。同时在分部全体员工和协作队伍中每天开展二次劳动竞赛,确保在施工黄金季节高效安全的完成公司下达的产值任务。
连镇铁路三分部灌溉总渠内的桥梁合拢,相当于打通了三标的“大动脉”,让架桥机能够顺利的前进,为7月份铺轨工作奠定了基础,同时分部将积极组织劳力和协作队伍,对新架设梁进行桥面施工。
