中铁四局荣乌高速公路新线ZT2标电力迁改取得重大突破

新闻来源:荣乌高速公路ZT2标浏览次数:日期:2020-07-28

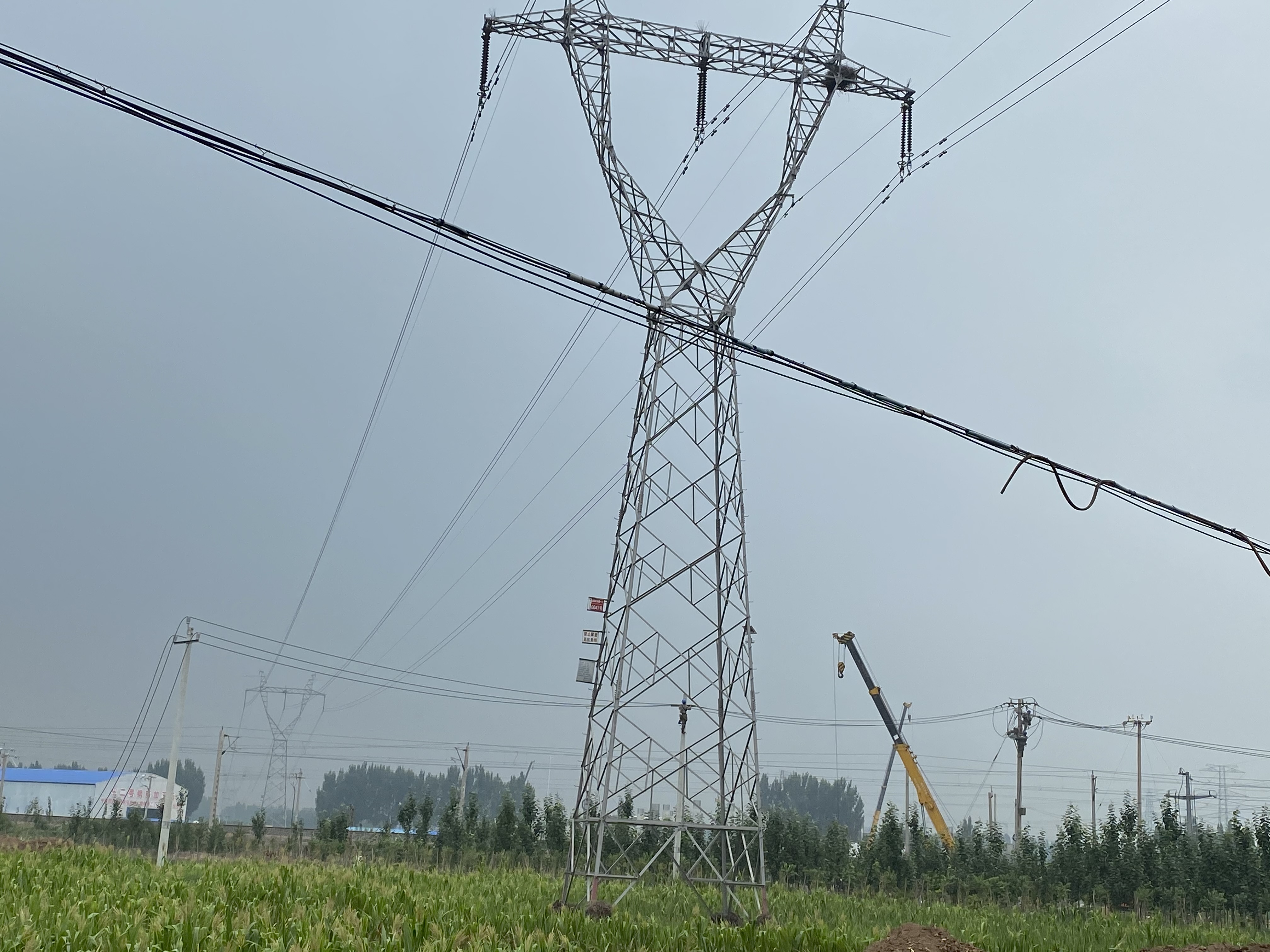

2020年7月27日,影响本标段控制性工程跨津霸铁路转体施工的10KV刘南线迁改完成,标志着荣乌高速ZT2标电力迁改工作取得阶段性胜利,为下步跨津霸铁路转体施工打下良好基础。

荣乌高速新线项目ZT2标跨津霸铁路段桥梁设计为65+65m大型转体梁,是项目主要控制性工程。在转体梁施工范围与35kv后街线、10kv刘南线、10kv刘南线水务支线存在交叉,影响转体桥施工。此位置电力迁改工程跨越津霸铁路,需要向北京铁路局、天津工务段等诸多铁路部门跑办手续,协调工作难度大、协调周期长。若按照电力迁改设计图纸一次改迁到位,穿越津霸铁路的手续跑办将达三个月,这样转体桥的工期无法保证。

为此,经理部不等不靠主动出击,按照省委省政府、省交通厅及项目公司关于施工进度的具体要求,为加快解决上述问题,保证跨津霸铁路转体桥施工进度,积极与业主、高指办、供电公司沟通,制定临时过渡迁改方案,绕开津霸铁路南、北侧转体梁施工范围。这样在临时过渡迁改过程中不再与铁路发生交叉,不需要跑办各种涉铁手续,转体桥施工工期得到了保障,待临时过渡迁改完成、转体桥正常施工后,再进行永久迁改的涉铁手续跑办,按照设计图纸进行施工。临时迁改方案得到业主支持和供电公司认可并实施,此次迁改为按时完成跨津霸铁路转体施工提供了有力保障。

\
